/de/ Energie 360° Logo Energie 360° Logo

Die wichtigsten Meilensteine im Energieverbund Regensdorf

Ein Energieverbund ist ein langfristiges Projekt. Von der ersten Idee bis zur Umsetzung dauert es mehrere Jahre. Die Meilensteine geben Ihnen einen Überblick über den Stand des Projektes.

Die Energieverbünde Dielsdorf, Niederhasli, Steinmaur sowie Regensdorf, Buchs und Dällikon bauen wir in enger Zusammenarbeit mit den Bauämtern der Gemeinden. Im Zuge der Bauarbeiten werden nebst den Fernwärmeleitungen oft auch andere Werkleitungen ausgetauscht. Haben Sie Fragen zu den Werkleitungen können Sie sich an uns oder an Ihre Gemeinde wenden.

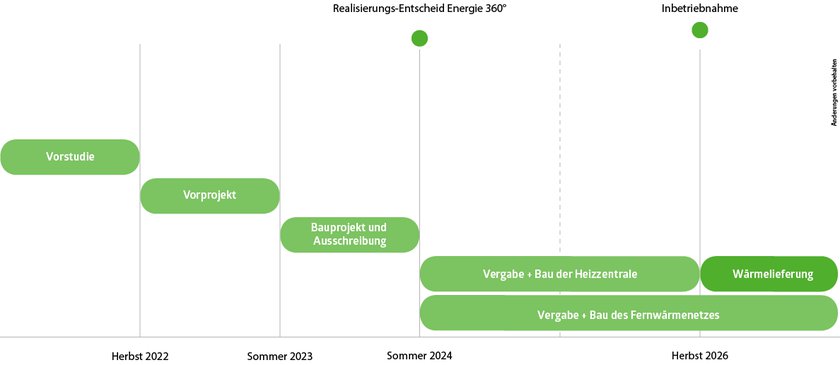

2027

Baustart Energiezentrale Regensdorf

Herbst 2026

Inbetriebnahme des Energieverbundes

Bis die Energiezentrale in Regensdorf fertiggestellt ist, wird die benötigte Energie für Regensdorf aus der Energiezentrale Dielsdorf geliefert.

April - August 2026

Bau Fernwärmenetz Allmendstrasse Etappe 3

Die Arbeiten in der Allmendstrasse erstrecken sich über rund 75 m und werden in einer Bauetappe ausgeführt. Sie beginnen am Montag, 20. April 2026, und dauern voraussichtlich bis Mitte August 2026 an. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt.

Mai - Juli 2026

Bau Fernwärmenetz Pumpwerk- und Querstrasse

Aufgrund unerwarteter Konflikte mit bestehenden Werkleitungen können die Arbeiten an der Pumpwerkstrasse nicht wie geplant starten. Der Baustart verzögert sich somit bis auf Weiteres, bis alle notwendigen Abklärungen abgeschlossen sind. Die Arbeiten in der Pumpwerk- und Querstrasse erstrecken sich über rund 330m. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt.

Mai - Juli 2026

Bau Fernwärmenetz Krästelstrasse Etappe 2

In dieser Bauphase werden die Fernwärmeleitungen in der Krästelstrasse zwischen Büngertlistrasse und Schwenkelberg gebaut. Die Vorarbeiten dazu starten ab Ende April 2026, die Hauptarbeiten beginnen am Montag, 04. Mai 2026 und dauern voraussichtlich bis Ende Juli 2026 an. Sämtliche Bauarbeiten sind mit den zuständigen Behörden abgestimmt und entsprechend bewilligt.

Mai - Juni 2026

Bau Fernwärmenetz Watterstrasse

Während dieser Bauphase werden weitere Fernwärmeleitungen in der Watterstrasse gebaut. Die Arbeiten dieser dritten Etappe erstrecken sich über eine Länge von ca. 20 m, beginnen am Dienstag, 26. Mai 2026, und dauern voraussichtlich bis Mitte Juni 2026 an. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt. Informationen zu den weiteren Bauetappen folgen zu einem späteren Zeitpunkt.

Mai - Juni 2026

Bau Fernwärmenetz Wehntalerstrasse Etappe 4

Während dieser Bauphase wird einen weiteres Teilstück der Fernwärmeleitung in der Wehntalerstrasse erstellt. Die Arbeiten beginnen am Montag, 11. Mai 2026 und dauern voraussichtlich bis Mitte Juni 2026 an. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt.

Mai 2026

Bau Fernwärmenetz Weidstrasse

Die Arbeiten in der Weidstrasse erstrecken sich über rund 55m. Die Arbeiten in dieser Bauetappe beginnen am Montag, 04. Mai 2026 und dauern voraussichtlich bis Ende Mai 2026 an. Sämtliche Bauarbeiten sind mit den zuständigen Behörden abgestimmt und entsprechend bewilligt.

April - Mai 2026

Bau Fernwärmenetz Wehntalerstrasse Etappe 3

Während dieser Bauphase wird einen weiteres Teilstück der Fernwärmeleitung in der Wehntalerstrasse erstellt. Die Arbeiten beginnen am Dienstag, 07. April 2026 und dauern voraussichtlich bis Mitte Mai 2026 an. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt.

Februar - Mai 2026

Bau Fernwärmenetz Querung SBB-Gleise mit Nachtarbeit

Während dieser Bauphase wird eine Fernwärmeleitungsquerung unter den SBB-Gleisen auf Höhe der Adlikerstrasse erstellt. Die Vorarbeiten beginnen am Montag, 23. Februar 2026. Die Arbeiten sind voraussichtlich Ende Mai 2026 abgeschlossen. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt.

Februar - Mai 2026

Bau Fernwärmenetz Krästelstrasse

Während der dieser Bauphase werden die Fernwärmeleitungen in der Krästelstrasse gebaut. Die Arbeiten erstrecken sich über eine Länge von ca. 250 m und beginnen am Dienstag, 10. Februar 2026, und dauern voraussichtlich bis Ende Mai 2026 an. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt. Zu weiteren Bauetappen in der Krästelstrasse werden wir Sie zu einem späteren Zeitpunkt informieren.

Februar - Mai 2026

Bau Fernwärmenetz Allmendstrasse

Die Arbeiten in der Allmendstrasse erstrecken sich über rund 150 m und werden in zwei Bauetappen ausgeführt. Sie beginnen am Montag, 16. Februar 2026, und dauern über beide Bauetappen hinweg voraussichtlich bis Mitte Mai 2026 an. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt.

September - Mai 2026

Bau Fernwärmenetz Südstrasse Etappe 1 + 4

Die Verbindungsleitung zwischen Dielsdorf und Regensdorf wird gebaut. Die Arbeiten in diesen zwei Etappen dauern voraussichtlich bis Mitte November 2025.

März - April 2026

Bau Fernwärmenetz Wehntalerstrasse Etappe 1

In der ersten Bauphase wird ein Teilstück der Fernwärmeleitung in der Wehntalerstrasse erstellt. Die Arbeiten beginnen am Montag, 09. März 2026 und dauern voraussichtlich bis Mitte April 2026 an. Sämtliche Arbeiten sind mit den zuständigen Behörden abgesprochen und genehmigt. Über weitere Bauetappen in der Wehntalerstrasse werden wir Sie zu einem späteren Zeitpunkt informieren.

Januar - Februar 2026

Bau Fernwärmenetz Adliker-/Althardstrasse & Bahnstrasse

Während der ersten Bauphase wird eine Fernwärmeleitungsquerung am Kreisel der Adliker-/ Althardstrasse in der östlichen Althardstrasse erstellt. In der zweiten Bauphase erfolgen die Arbeiten in der nördlichen Adlikerstrasse. Die Arbeiten dieser Bauphasen beginnen am Montag, 12. Januar 2026, und dauern bis voraussichtlich Mitte Februar 2026 an.

Juni - Dezember 2025

Bau Verbindungsleitung von Dielsdorf nach Regensdorf

Die Anergieleitung wird Niedertemperatur-Wasser (28° C) in die Energiezentrale Regensdorf bringen. Dort sorgen mehrere Grosswärmepumpen dafür, dass die Fernwärme die zum Heizen benötigte Temperatur erreicht.

12.06.2025

Inbetriebnahme Freiflächen-Solaranlage

Die Anlage umfasst 2972 Solarmodule und erzeugt jährlich rund 1,25 Gigawattstunden Strom. Damit wird künftig die Energiezentrale Regensdorf versorgt – und gleichzeitig können pro Jahr rund 65 Tonnen CO₂ eingespart werden.

November 2024

Baustart des Fernwärmenetzes

Wir beginnen mit dem Bau der Fernwärmeleitungen in der Althardstrasse.

Oktober 2024

Baustart Energiezentrale Dielsdorf

In Dielsdorf startet der Bau der Energiezentrale. Bis die Energiezentrale in Regensdorf fertiggestellt ist, wird die benötigte Energie für Regensdorf aus der Energiezentrale Dielsdorf geliefert.

August 2024

Realisierungsentscheid Energie 360°

Für den Energieverbund ist ein grosser Meilenstein erreicht: Wir haben den Realisierungsentscheid durch unsere Geschäftsleitung erhalten. Das Projekt liegt weiterhin im Zeitplan.

Sommer 2023

Bauprojekt und Ausschreibung

Herbst 2022

Konkretisierung der technischen Umsetzung

Im Vorprojekt wurde die technische Umsetzung eines Verbundes in Regensdorf definiert. Sobald die Parzelle für die Energiezentrale gesichert ist, kann mit der definitiven Planung der Anlage begonnen werden.

Juli 2022

Vorstudie abgeschlossen

Die Vorstudie zum Projekt Regensdorf konnte erfolgreich abgeschlossen werden. Im nächsten Schritt gilt es, das Projekt weiter zu konkretisieren und die ersten Schlüsselkunden zu sichern.

Mai 2022

Erneuerbare Energie für Regensdorf

Energie360° treibt die Transformation in Regensdorf voran und will in Zusammenarbeit mit der Gemeinde einen Energieverbund realisieren.

Juni 2021

Suche nach Energiezentralenstandort

Energie 360° analysiert derzeit mögliche Standorte für eine Energiezentrale für den Energieverbund Regensdorf.

Juli 2019

Energiewende mit der Gemeinde-Energieplattform

Die Gemeinde Regensdorf hat mit Unterstützung der Gemeinde-Energieplattform von Energie 360° ihre Energieplanung überarbeitet. Somit sind neu auch die Einsparpotenziale klar ersichtlich und weitere Massnahmen zur CO2-Senke definierbar.

Kontaktieren Sie mich

Gerne beantworte ich Ihre Fragen zum Energieverbund Regensdorf.

Andreas Höcklin, Projektleiter Verkauf

043 317 25 25 verkauf@energie360.ch Anschluss prüfen

Kontakt aufnehmen

Teilen Sie uns mit, wie wir Ihnen weiterhelfen können. Wir melden uns umgehend bei Ihnen.

Wie möchten Sie kontaktiert werden?

Diese Seite ist geschützt durch reCAPTCHA. Es gelten die Google Datenschutzerklärung und Nutzungsbedingungen.
